México: La SENER prioriza nuevos permisos de generación eléctrica y fija un calendario vinculante

México -

A través de una nueva convocatoria, el gobierno permitirá desarrollar nuevos proyectos estratégicos y alineados a la planeación vinculante establecida por la Secretaría de Energía (SENER), con el propósito de asegurar una planeación ordenada y coherente con los requerimientos de capacidad de generación del Sistema Eléctrico Nacional (SEN), en atención a las necesidades energéticas del país.

El 11 de mayo de 2026, la SENER publicó en el Diario Oficial de la Federación (DOF) la “Segunda Convocatoria para la atención prioritaria de solicitudes de permisos de generación eléctrica e interconexión al Sistema Eléctrico Nacional, alineados a la planeación vinculante”.

A través de esta convocatoria, la SENER establece el mecanismo para atención prioritaria de las solicitudes para la obtención permisos de generación de acuerdo con los instrumentos de planeación del sector eléctrico. Con ello, se busca ordenar y agilizar los trámites de registro, evaluación y seguimiento de proyectos asociados a las solicitudes relacionadas con proyectos que cumplan con los requisitos aplicables.

En concreto, la convocatoria está dirigida a los interesados en desarrollar nuevos proyectos de generación con capacidad igual o mayor a 0.7 MW que pretendan interconectarse al SEN y cumplan con los siguientes requisitos:

  • Contribuir al cumplimiento de los objetivos de confiabilidad, eficiencia y sostenibilidad del SEN.
  • Cumplir con la planeación vinculante, considerando, entre otros:
    • los criterios técnicos en la normativa vigente;
    • que se trate de energías renovables;
    • que la capacidad de generación sea acorde para cubrir los requerimientos faltantes de las convocatorias emitidas con anterioridad (incluyendo la de esquemas de desarrollo mixto);
    • que el dimensionamiento del sistema de almacenamiento de energía eléctrica sea al menos un 30% de la capacidad de la central eléctrica;
    • que la entrada en operación comercial sea la más temprana entre 2027 y el primer trimestre de 2030.
  • Contar con evidencia documental de los trámites de viabilidad técnica, social y ambiental efectuados ante las autoridades competentes.

Por tanto, quedan excluidos de participar en esta convocatoria los proyectos de generación distribuida, autoconsumo (en sus diferentes modalidades), cogeneración, proyectos bajo esquema de desarrollo mixto, aquellos que no requieran permiso y aquellos que se encuentren asociados a permisos de generación eléctrica otorgados de manera previa a la convocatoria y que se encuentren vigentes.

Asimismo, será a través de la Ventanilla Única de Proyectos Estratégicos del Sector Energético (VUPE) que se integrarán los expedientes de los proyectos que se deben revisar por el grupo de análisis técnico correspondiente. La Comisión Nacional de Energía (CNE) debe utilizar la VUPE para dar seguimiento a las distintas etapas de la convocatoria.

Para la solicitud de permiso, el interesado puede optar por alguna de las siguientes opciones:

Opción 1: sin trámite previo. En caso de no contar con ninguna solicitud en trámite, se debe presentar el formato requisitado en su totalidad y firmado.

Opción 2: con trámite previo. En caso de contar con una solicitud previa al momento del registro de manifestación de interés, deben presentar a través de la oficialía de partes electrónica (OPE) el formato de solicitud de permiso con trámite previo.

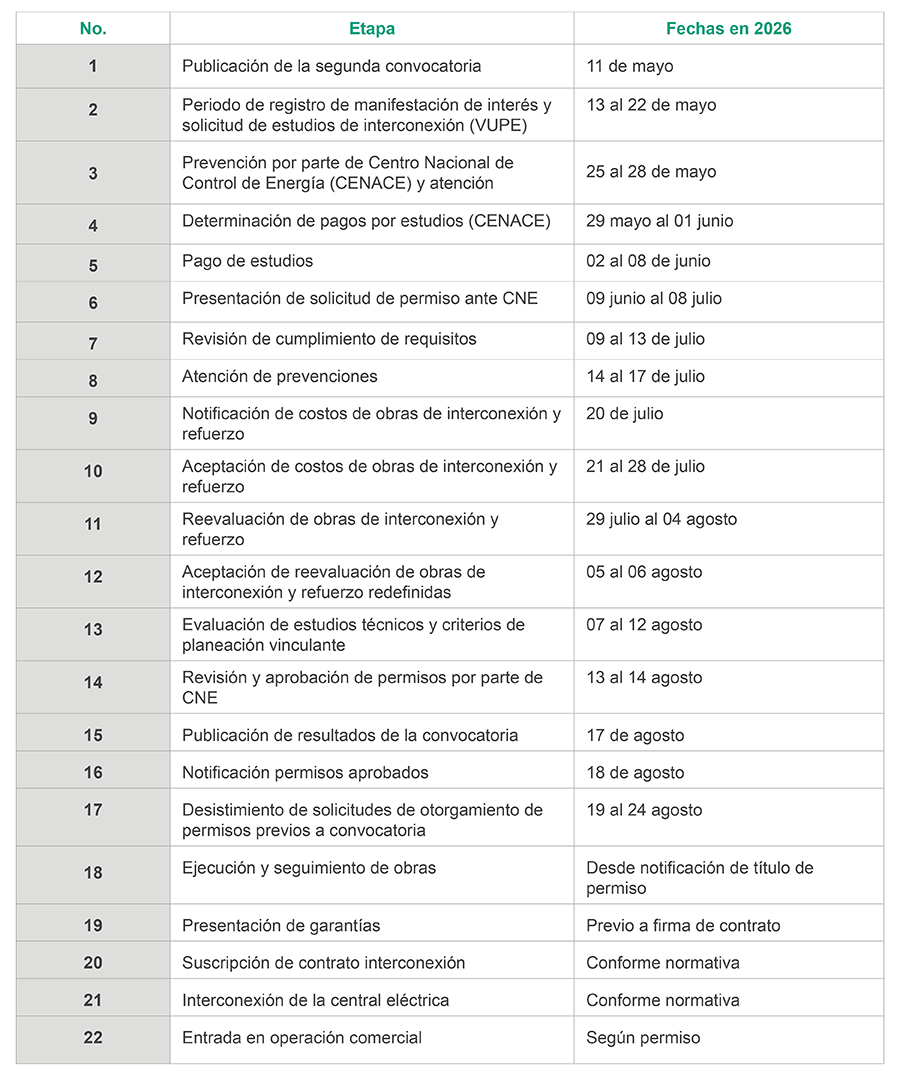

Calendario para la determinación del otorgamiento de permisos de generación de energía eléctrica derivados de la convocatoria

Pueden consultar la convocatoria completa y sus anexos en este enlace.
