México: Se publica una convocatoria para llevar a cabo proyectos bajo esquemas de desarrollo mixto entre la Comisión Federal de Electricidad y privados
A través de la convocatoria, el gobierno busca recibir propuestas para el desarrollo de centrales eléctricas, bajo un esquema de desarrollo mixto con la Comisión Federal de Electricidad, que contribuyan a garantizar la seguridad energética y la operación confiable del sistema eléctrico nacional.
El 6 de febrero de 2026, la Secretaría de Energía (SENER) en conjunto con la Comisión Federal de Electricidad (CFE) presentaron la “Convocatoria para Esquemas de Desarrollo Mixto CFE”, mediante la cual se buscan socios privados para el desarrollo de proyectos de generación eléctrica bajo esquemas de inversión mixta en aquellas regiones en las que se identifica un requerimiento de capacidad.
Con ello, se busca garantizar la seguridad energética, la eficiencia operativa, la sostenibilidad ambiental y la confiabilidad del sistema eléctrico nacional (SEN)bajo esquemas de corresponsabilidad público-privada y alineación regulatoria.
Beneficios identificados
• Esquema replicable, bancable y escalable de desarrollo de proyectos renovables en alineación con los parámetros del Gobierno.
• Coinversión con la CFE a través de proyectos prioritarios del Estado.
• Contratos de compraventa de energía óptimos y competitivos estructurados a largo plazo (hasta 25 años) en proyectos que maximicen la rentabilidad e impulsen la descarbonización.
• Alineación integral de intereses acorde con la política actual.
Esquema de inversión mixta
Conforme a la presentación de la convocatoria, los esquemas de inversión mixta se estructurarán a través de fideicomisos mexicanos, en los cuales la CFE tendrá un 54% de participación y el socio privado, el 46%.
Al respecto, la CFE realizará aportaciones en especie como son los terrenos, la compra de la energía a largo plazo y el apoyo en la gestión de los permisos de los proyectos. En cambio, los socios privados realizarán aportaciones en capital, a través del 100% del capital líquido, y llevarán a cabo la construcción y desarrollo hasta la entrada de operación comercial. Una vez que se llegue a dicha etapa, la CFE operará el proyecto.
De la energía eléctrica producida, el 70% será adquirida por los suministradoresde servicios básicos y calificados y el otro 30% será vendida en el mercado eléctrico mayorista (teniendo como representante a CFE) o a un tercero. Asimismo, se tendrá un sistema de almacenamiento de energía bajo el esquema tolling con la CFE.

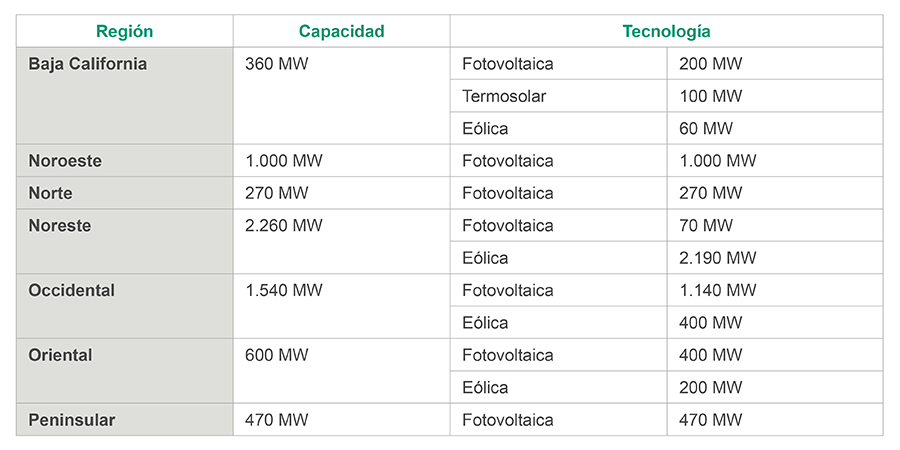

Requerimiento de capacidad por región
Etapas del proceso
1. Registro de interés: del 9 al 20 de febrero. Se realiza a través de la ventanilla de energía, y hay clasificación, ya sea por proyecto específico definido por la CFE o por el requerimiento de capacidad o tecnología por región.
2. Revisión técnica y selección: del 20 de febrero al 13 de marzo.
3. Solicitud de propuestas: 13 de marzo.
4. Presentación y evaluación: del 13 al 31 de marzo.
5. Asignación, aprobación y suscripción del contrato: del 1 al 26 de abril.
6. Cumplimiento de estudios y permisos: del 27 de abril al 30 de octubre.
7. Inicio de construcción: noviembre 2026.
8. Entrada en operación comercial: 2028-2029.
Para consultar la convocatoria, formatos e información adicional pueden acceder a este enlace.
